环氧砂浆系统的典型难题:
1、抗冲击性弱,撞击情况下漆膜易脆性崩裂、起粉等缺陷;
2、抗机械磨损性能差,弹性低,刮痕严重,使用寿命短;
3、施工条件对基材水汽要求高,固化时间长;
4、耐高低温性弱,低温易开裂,高温易发粘;
主要应用领域:
外观要求不高 ,经常翻新的中载、 重载工业地坪。
BG大游集团水性聚氨酯砂浆地坪
BG大游集团水性聚氨酯砂浆优势:
不同于市面上聚氨酯砂浆,BG大游集团水性聚氨酯砂浆地坪采用底涂砂浆【SW8100】搭配面涂砂浆【SW8300】组合。
1. 可以消除砂浆自身内应力,不易引起后期涂层起壳 翘边 开裂;
2. 对水泥基础强度不达标(C30以下)和翻修旧地坪的基础层,具有加固 渗透的作用,把基础强度提高到达标水平。
3. BG大游集团水性聚氨酯砂浆绿色健康,不含重金属及游离甲醛,具有耐磨防滑、耐强酸碱腐蚀、耐潮耐污、易清洁,可在极端环境下长期使用。
主要应用领域:
户外地坪、 食品车间 ,办公区域等民用用途。
BG大游集团水性聚氨酯砂浆地坪材料
水性聚氨酯砂浆地坪是由SW8100/SW8300植物油脂改性的多元醇乳液、JH200异氰酸酯固化剂、水泥砂浆以及色浆等四个组分构成的有机无机杂化的地面涂装材料。
SW8100&JH200底漆体系
↓↓↓
SW8300&JH200面漆体系
它融合了聚氨酯树脂和水泥两种材料的优点,具有优秀的耐化学腐蚀性能、更好的抗冲击性能、优秀的耐磨性,同时又具有水泥砂浆材料优秀的抗压强度、硬度、耐高低温性能、耐湿热性能和耐久性,是一款储运安全、使用安全的高级地坪材料。
接下来分别看下底/面漆产品参数详情
SW8100&JH200底漆体系

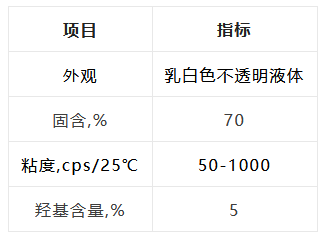

SW8100是一款生物基羟基树脂乳液,粘度低,70%固含,与聚氨酯固化剂配套制备水性聚氨酯砂浆地坪涂料,收缩应力小,坚韧且粘结强度好,耐化学品腐蚀,对基础地面封闭性好,特别适合地面基础差的工业厂房地坪施工,性价比高,经久耐用。
使用注意事项
1.各组分混拼后快速搅拌时间,不能低于40秒。
2. 搅拌好的物料在15分钟内用完。
3. 物料在批刮过程中感觉粘刀,体积增大超过30%,废掉物料,停止使用,重新配料继续使用新鲜物料。
4. 配料异常,如搅拌粘度增大,物料发热,禁止使用。
5. 建议粗骨料使用范围在10-14公斤,结合实际应用。
SW8300&JH200面漆体系

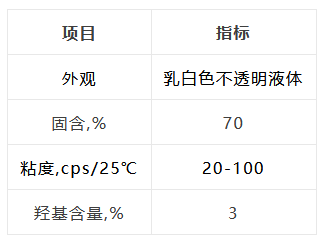

SW8300是一款生物基羟基树脂乳液,粘度低,70%固含,与聚氨酯固化剂配套制备水性聚氨酯砂浆地坪涂料,坚韧且粘结强度好,耐化学品腐蚀,耐高温湿热,水浸湿滑,低温冷冻,耐重载荷强冲击性能。
JH-200固化剂
JH-200是一款含有较高官能度的异氰酸酯固化剂,具有高反应活性,高交联强度的特点, SW8100/SW8300乳液可与JH-200异氰酸酯固化剂、活性无机填料共同作用,形成致密结构的惰性地坪材料。
施工方案说明
基层处理用大型打磨机(8~30目磨片/PCD磨片)配合角磨机对原有水泥基础打磨平整,用铣刨机/喷砂机将地面疏松部分清除,使地面获得必要的粗糙度并且坚硬无疏松结构。铣刨完用工业吸尘设备清 理干净地面。
2.开槽处理
水性聚氨酯砂浆固化过程中会产生收缩应力,使用时存在温差应力,因此在这些地方必须设置沟槽以分散因收缩及温度变化产生的应力,以免造成边缘翘曲等不良情况。
地面开槽和裂缝处理收缩缝(控制缝)直接用水性聚氨酯砂浆修复;对于结构裂纹,用切割机沿裂纹处重新切割“V ”型槽后,再填充修补水性聚氨酯砂浆。用无尘切割机对地面开槽,局部边角区域用手提式小型切割机配套工业吸尘器开槽作业。切槽宽度为地坪厚度1倍以上,切槽深度为水性聚氨酯砂浆地坪厚度的2倍以上。
槽的设置方法:(1)墙边柱边设备边距离5cm开 双线槽,双线槽距离8cm。
3.配料
水性聚氨酯砂浆混料方法使用双螺带搅拌器(保证搅拌器有足够的功率)和搅拌桶(尽量选择铁皮桶,以免搅拌漏料)混合水性聚氨酯砂浆的四个组分。
1 、将 A 组份充分摇晃后全部倒入搅拌桶,然后加入组分D色浆,将A和D搅拌均匀。
2 、倒入B组分,搅拌10秒钟左右。
3 、立即加入C组分粉末砂子混合物。
4 、继续搅拌2分钟左右至混合均匀且粘度下降到最低。
水性聚氨酯砂浆施工将均匀搅拌混合 ABCD组分后立即倒在要施工的混凝土基面上,用镘刀(参考3mm齿刀)摊铺。间隔5-10分钟,涂层出现气孔,穿钉鞋用平刀收浆压实,封闭底面气孔;防止溢出的空气上升穿过打底层,产生明显的贯穿孔。
水性聚氨酯砂浆面层施工底涂养护至轻微表干即可施工面层,具体干燥时间需依据现场实际情况,夏季8小时后即可施工, 水性聚氨酯砂浆两层之间施工间隔时长不能超过48小时,否则会引起层间附着力下降。
将搅拌均匀的水性聚氨酯砂浆浆料立即倒在已经底涂封闭好的基面上,使用带5mm的耙刀和馒刀摊平,配合3㎜齿刀修 整边角,并用平刀抹平齿耙印记,注意不能积料,立即用消泡辊筒滚压浆料操作消泡辊筒时,划过前面摊铺的浆料不超过10cm。已经施工于地面超过5分钟的浆料区域,不要再用消泡辊筒二次消泡。
6.施工要点
1.开槽要充分,否则引起后期涂层翘曲。
2.材料只能整组使用,搅拌2分钟左右至均匀且粘度下降,立即摊铺于地面,8分钟左右完成施工。
3.底涂要封闭,平刀抹平消除贯穿孔。
4.面涂施工速度快。
水性聚氨酯砂浆施工后的养护水性聚氨酯砂浆施工完毕后应在清洁无尘的环境中养护10天左右(25度),水性聚氨酯砂浆的强度随时间持续增长。
